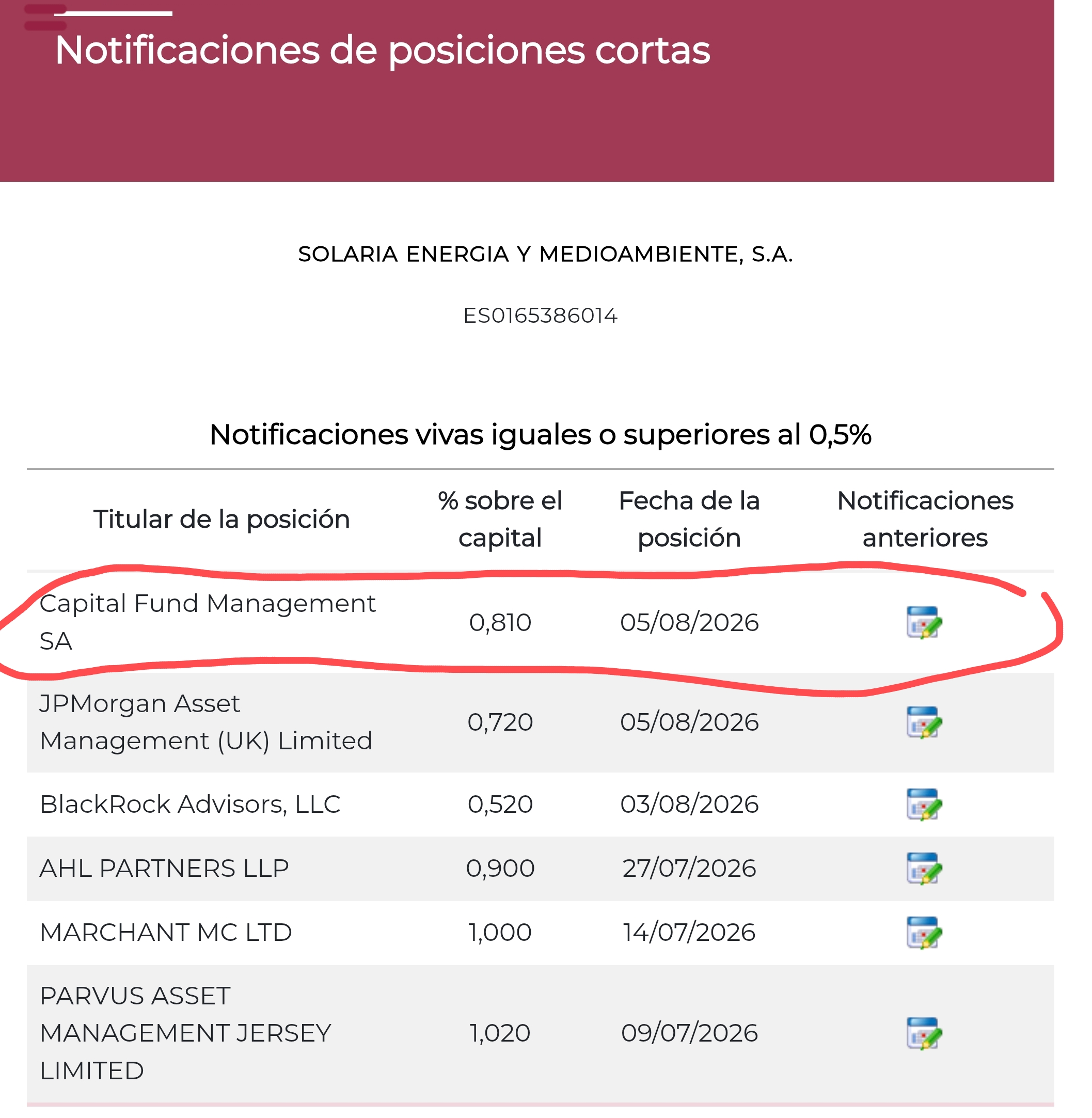

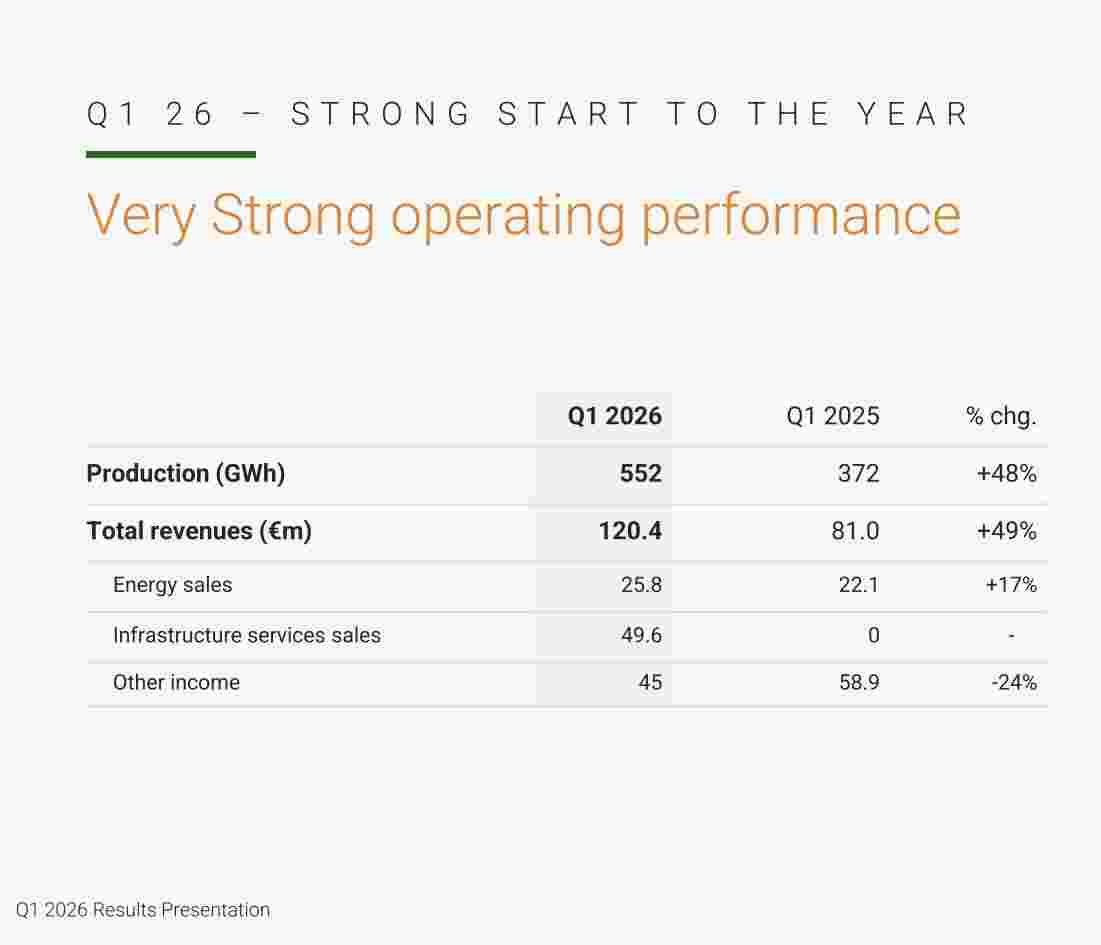

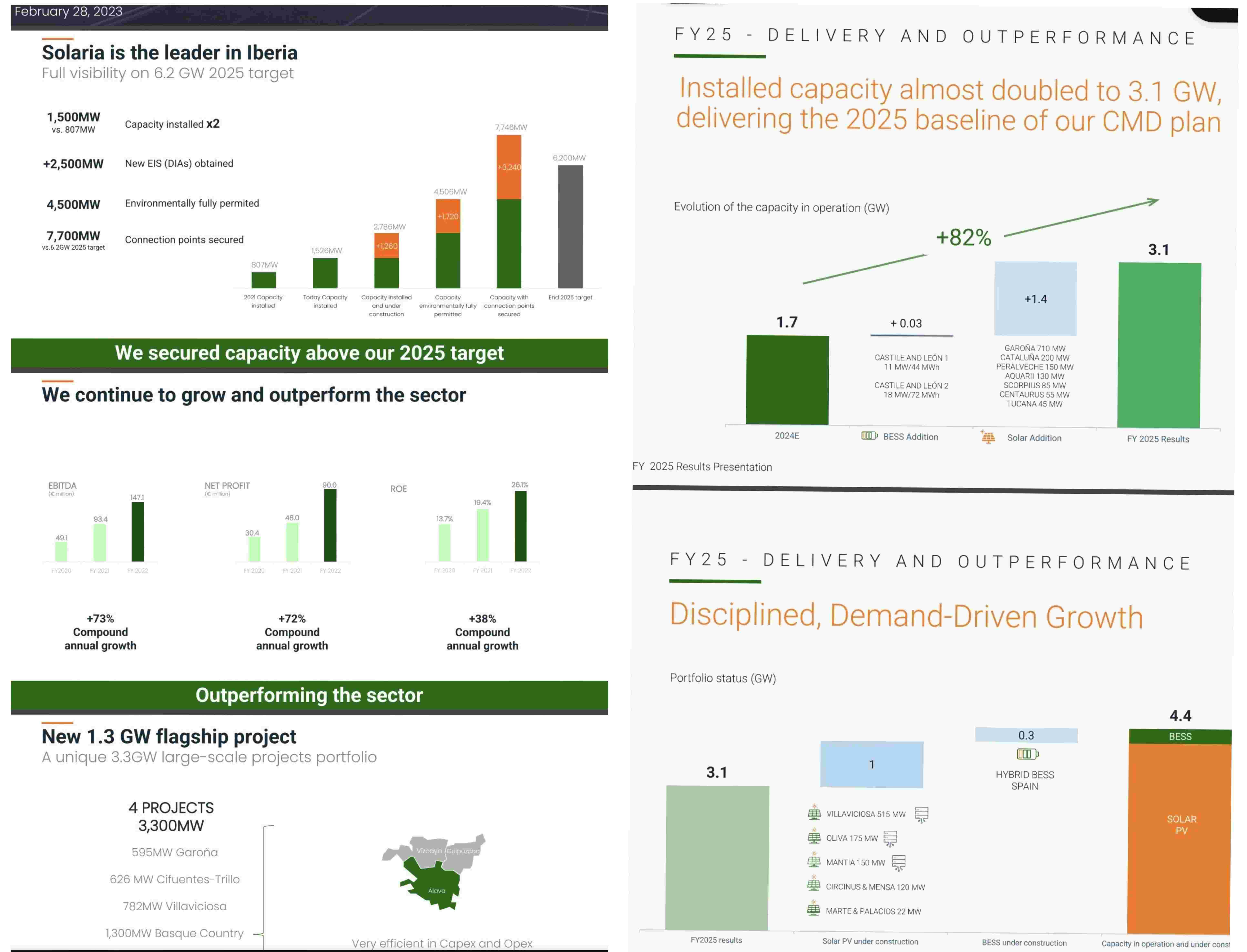

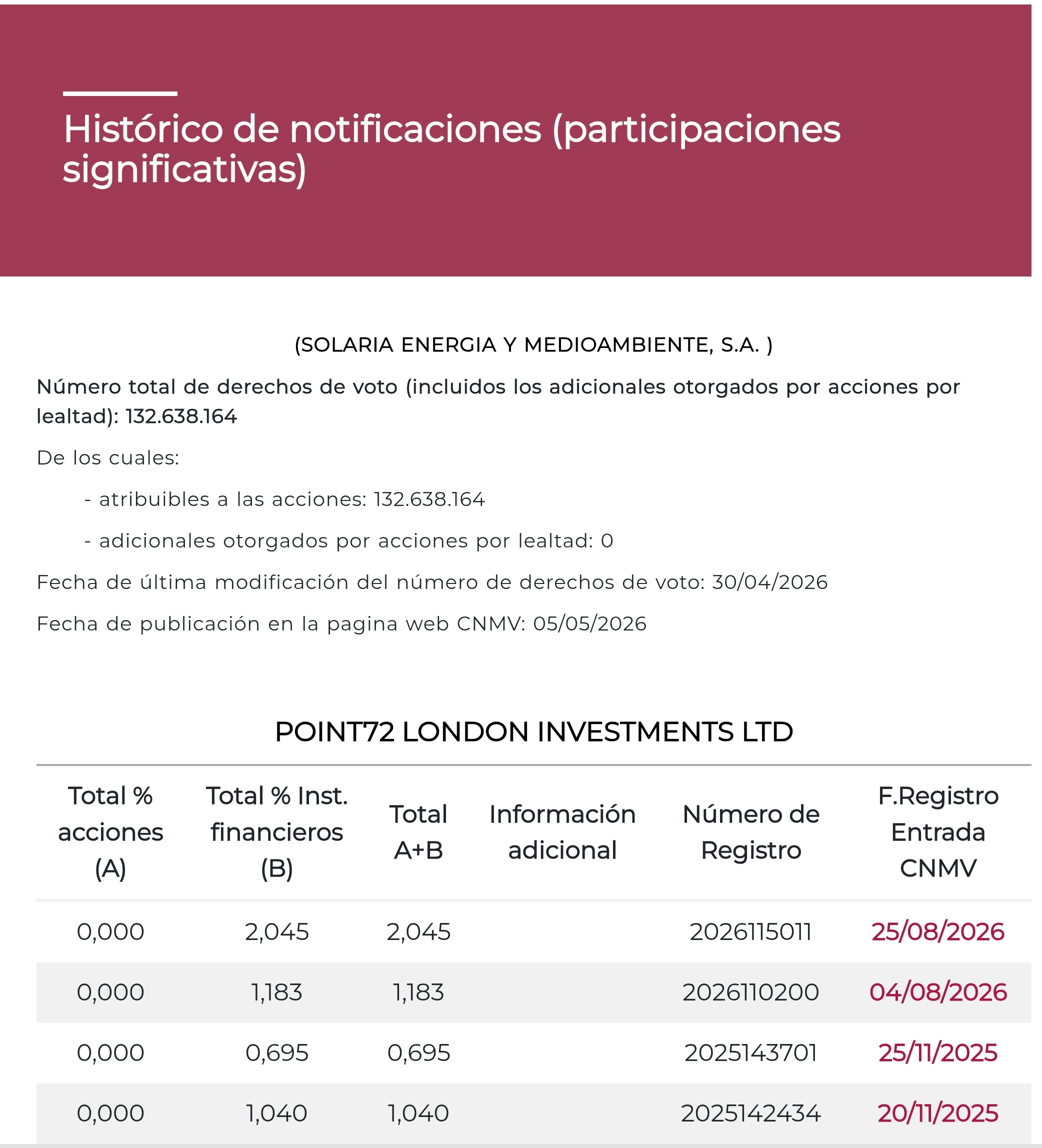

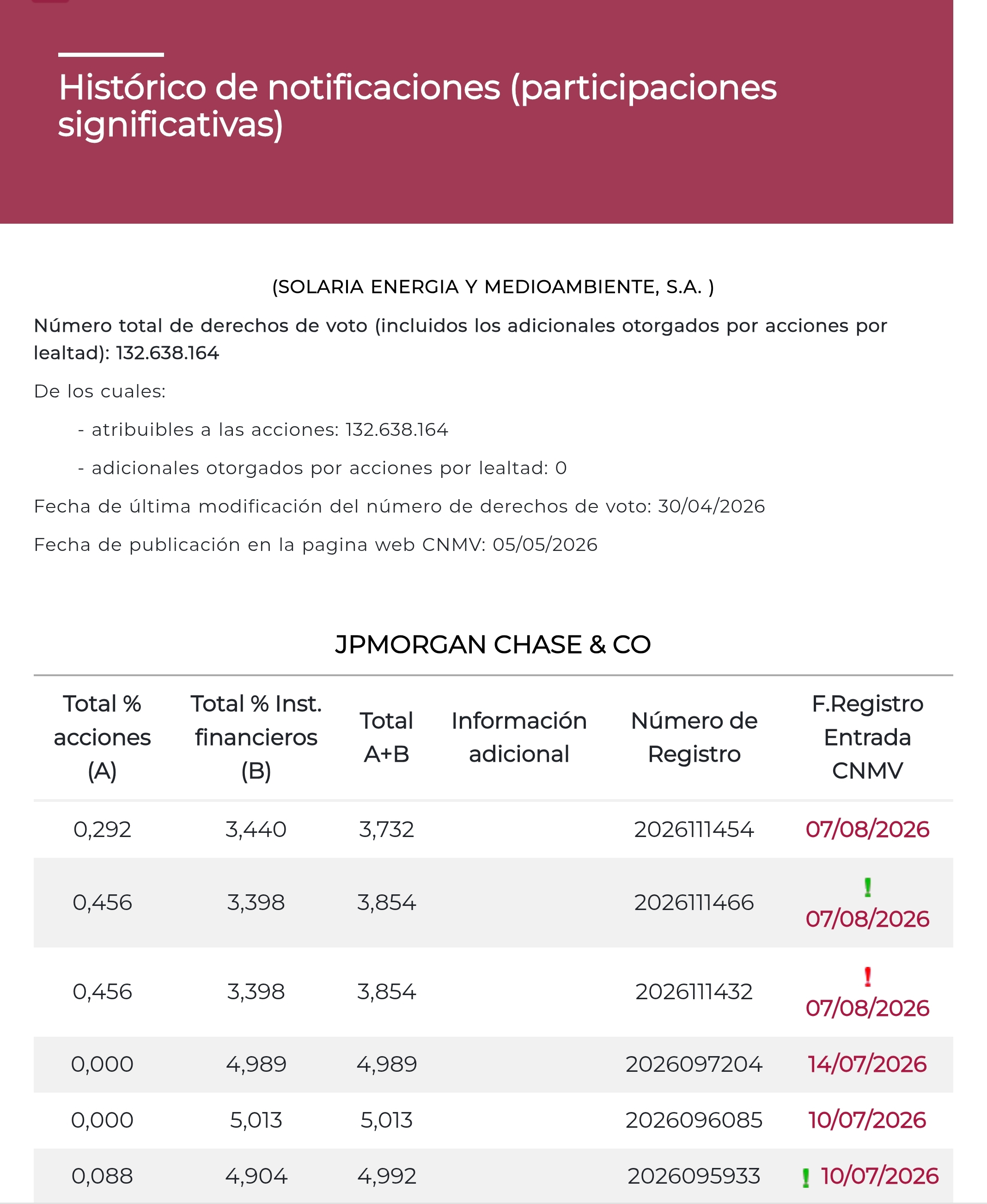

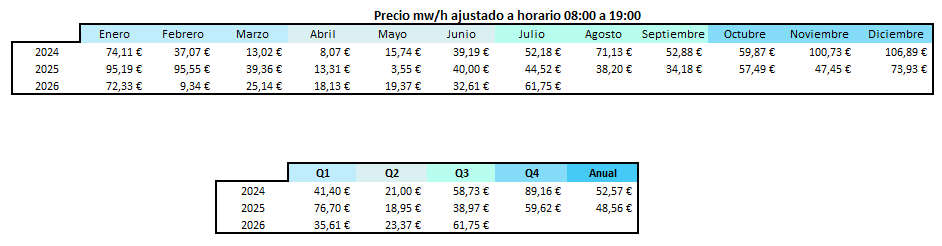

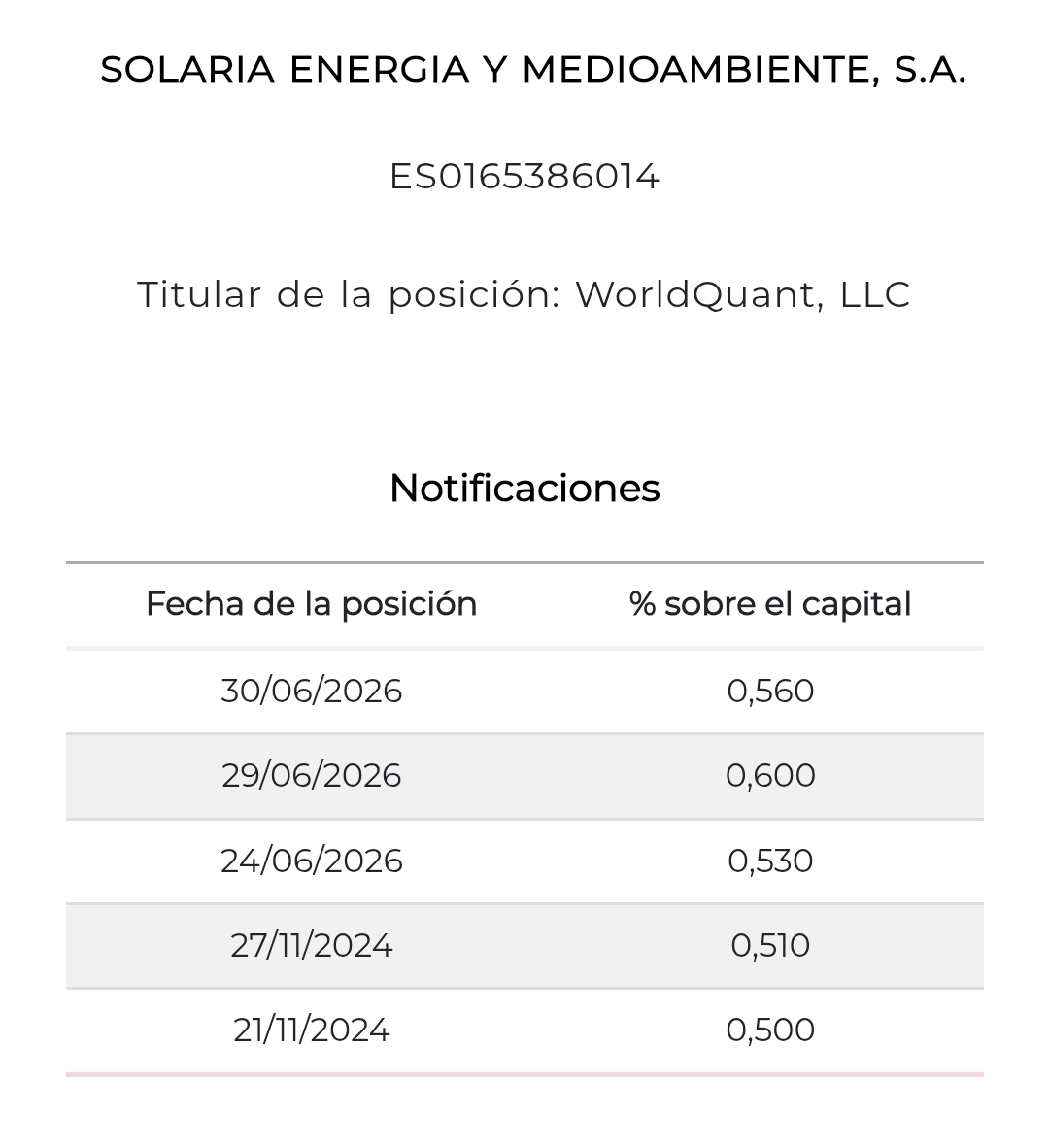

Mensaje de: Registrado Hora: 04/07/2026 14:08:32
Yo venía a decir lo mismo que chumar, pero claro eso es a nivel general, en el caso de garoña el esq..........
Yo venía a decir lo mismo que chumar, pero claro eso es a nivel general, en el caso de garoña el esq..........
Si supieramos la fecha aproximada de puesta en funcionamiento de Garoña ayudaría mucho a saber la evolución del valor de Solaria porque se va a notar en los resultados
1

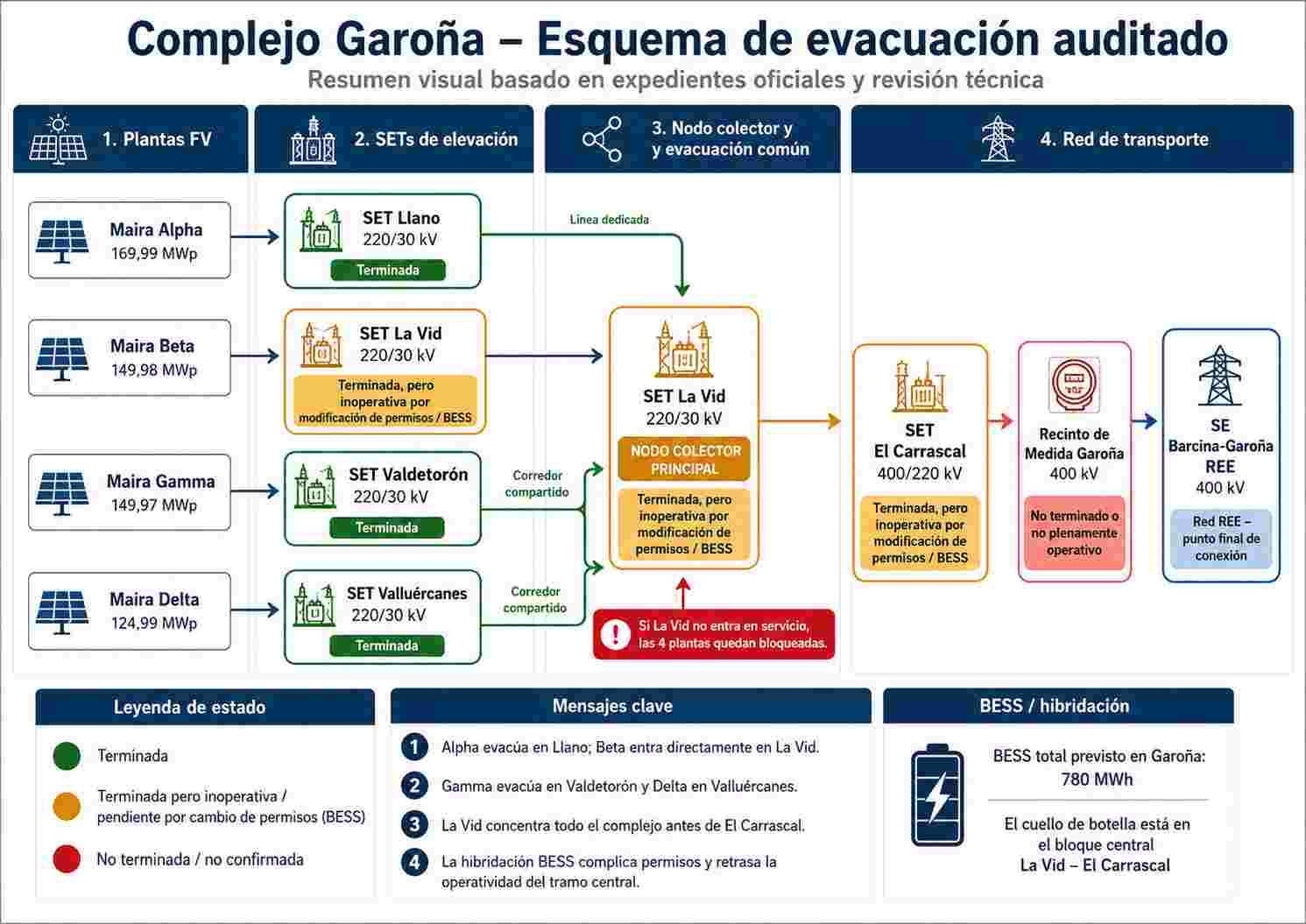

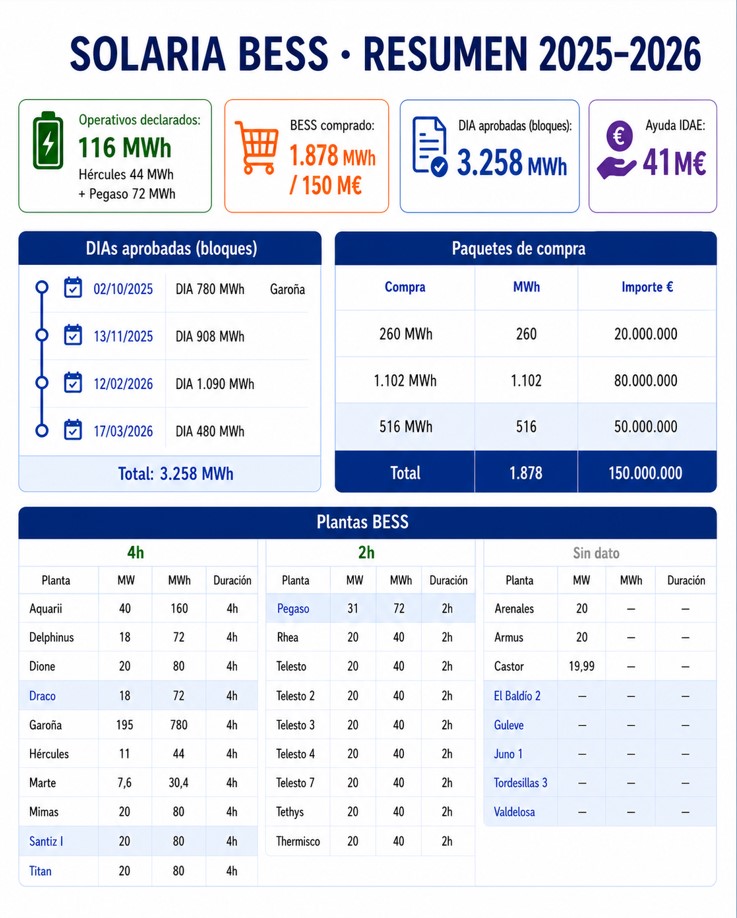

Yo venía a decir lo mismo que chumar, pero claro eso es a nivel general, en el caso de garoña el esquema sería el siguiente.. por tanto, la respuesta a es no, aunque estén terminadas no las puede energizar. La vid se terminó el febrero del 26, el problema es que con el cambio a híbridacion necesitas pruebas/permisos que antes no.

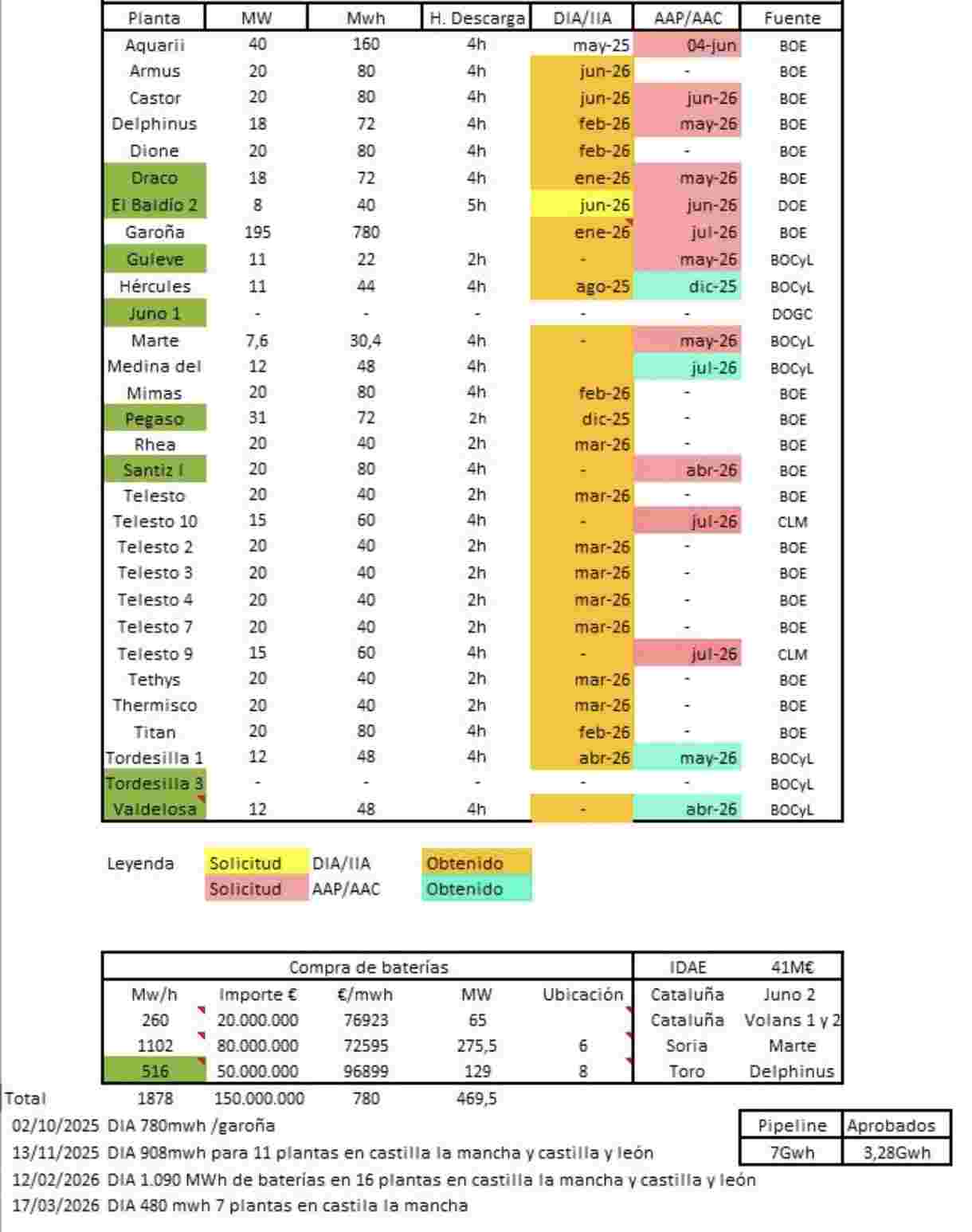

Donde me faltan datos/pueda haber error es la parte del recinto medida de garoña. De todas formas la imagen sirve para hacerse una idea general.

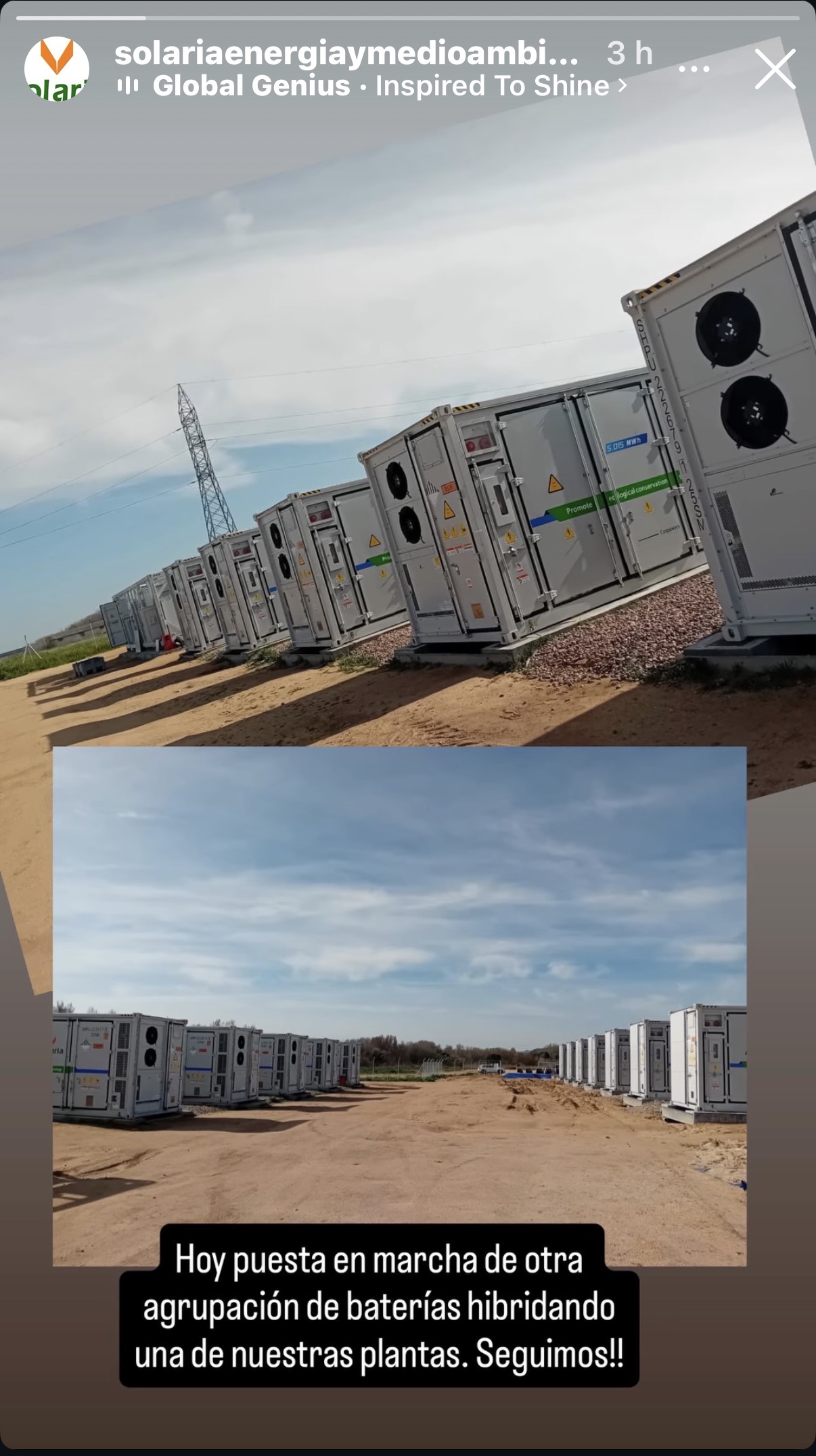

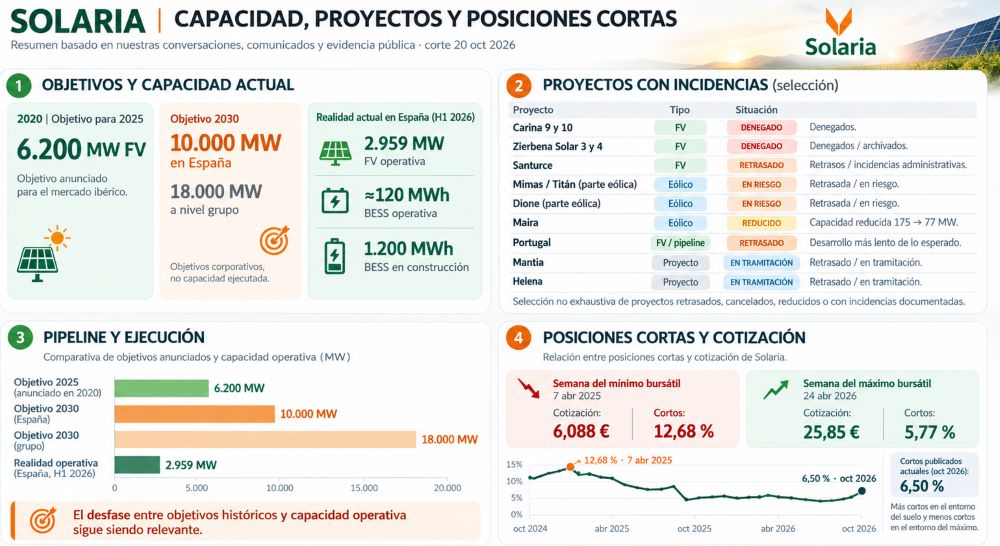

Lo bueno es que da tiempo a instalar las baterías o partes de ellas, el problema es que será un año tarde, sobre el último retraso.
Donde me faltan datos/pueda haber error es la parte del recinto medida de garoña. De todas formas la imagen sirve para hacerse una idea general.
Lo bueno es que da tiempo a instalar las baterías o partes de ellas, el problema es que será un año tarde, sobre el último retraso.
0
Mensaje de: Chumar Hora: 04/07/2026 13:48:05
Ventajas de la Puesta en Marcha ParcialFlujo de Caja Anticipado: Permite al promotor vender energía ..........
Ventajas de la Puesta en Marcha ParcialFlujo de Caja Anticipado: Permite al promotor vender energía ..........
Tampoco es necesario que estén instaladas todas las líneas de paneles solares para instalar y poner en marcha las baterías de almacenamiento: No, tampoco es necesario que todas las líneas de paneles estén instaladas para colocar y poner en funcionamiento un sistema de almacenamiento de energía con baterías (BESS). De hecho, las baterías pueden operar de forma totalmente independiente a la generación solar en fases tempranas.
1
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Ventajas de la Puesta en Marcha ParcialFlujo de Caja Anticipado: Permite al promotor vender energía y generar ingresos con los primeros megavatios (MW) terminados mientras se autofinancia el resto de la obra.Detección Temprana de Fallos: Probar los primeros bloques ayuda a identificar errores de configuración en inversores, seguidores o comunicaciones antes de replicar el proceso en toda la planta.Optimización de Recursos (EPC): El contratista optimiza los equipos de trabajo, movilizando al personal de pruebas eléctricas (commissioning) a las zonas terminadas mientras los equipos civiles terminan el resto del campo.6
6
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Hitos Administrativos: Si el proyecto está sujeto a plazos legales de inyección para no perder los derechos de acceso y conexión, conectar una parte de la potencia construida puede servir normativamente para salvar el hito de caducidad.
5
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Requisitos Legales y Regulatorios.
La viabilidad administrativa de una puesta en marcha parcial dependerá de la normativa del país (como la de Red Eléctrica en España) y de cómo se haya tramitado el proyecto:Autorización Administrativa de Explotación (AAE) Parcial: Se debe solicitar formalmente a la autoridad competente la aprobación para explotar comercialmente solo una potencia equivalente a los bloques terminados.Notificación de Puesta en Servicio para Pruebas (FON): El operador de red emite autorizaciones provisionales para testear bloques específicos de inversores antes de otorgar la notificación operacional definitiva (ION/GON) para toda la instalación.
La viabilidad administrativa de una puesta en marcha parcial dependerá de la normativa del país (como la de Red Eléctrica en España) y de cómo se haya tramitado el proyecto:Autorización Administrativa de Explotación (AAE) Parcial: Se debe solicitar formalmente a la autoridad competente la aprobación para explotar comercialmente solo una potencia equivalente a los bloques terminados.Notificación de Puesta en Servicio para Pruebas (FON): El operador de red emite autorizaciones provisionales para testear bloques específicos de inversores antes de otorgar la notificación operacional definitiva (ION/GON) para toda la instalación.
4
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Sistemas de Control y Comunicaciones: El sistema SCADA y el PPC (Power Plant Controller) deben estar operativos para regular la potencia de los inversores activos y cumplir las órdenes de la red en tiempo real.
3
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Requisitos Técnicos ObligatoriosPara energizar y poner en marcha una fracción de la planta, los elementos centrales de la infraestructura deben estar completamente terminados, probados y operativos:Subestación de Evacuación (SET) y Línea de Alta Tensión (LAT): Toda la infraestructura que conecta la planta con la red de distribución o transporte debe estar al 100% de su construcción y aprobada por el operador del sistema.Bloques de Potencia Independientes: La planta se divide habitualmente por inversores centrales o centros de transformación (Power Stations). Puedes poner en marcha el "Bloque A" (con sus inversores y seguidores terminados) mientras en el "Bloque B" aún se están hincando estructuras o montando módulos.Sistemas de Control y Comunicaciones: El sistema SCADA y el PPC (Power Pla
2
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
No, no es necesario que todas las líneas o bloques de paneles solares estén construidos para iniciar la puesta en marcha de una planta fotovoltaica. En el sector de proyectos de gran escala (utility-scale), es una práctica estándar y muy común realizar una puesta en marcha parcial o por fases (Phase Commissioning).Para que esto sea técnica y legalmente viable, el proyecto debe cumplir con condiciones muy específicas
1
