Mensaje de: Registrado Hora: 04/07/2026 14:08:32
Yo venía a decir lo mismo que chumar, pero claro eso es a nivel general, en el caso de garoña el esq..........
Yo venía a decir lo mismo que chumar, pero claro eso es a nivel general, en el caso de garoña el esq..........

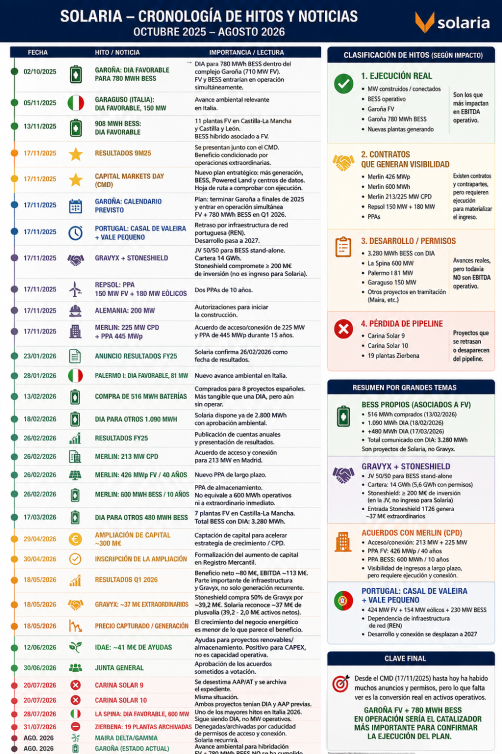

Claro, pero eso no lo sabemos, de hecho lo que sabemos es que originalmente eran 700mw para 2022, a día de hoy son 595mw y 780mwh que estarían termidos a finales de 2025 y en funcionamiento simultáneo durante 2026. Viendo que estamos en julio y no está terminadas, fácilmente hablamos de finales de 2026 para poder entrar en operación.
Con esto sobre la mesa, y resultados del Q2 en septiembre y que si no hay extraordinarios deberian ser muy correctos (malos si tenemos en cuenta la nueva capacidad).
Para mí lo más probable es que el precio no repunte hasta noviembre con Q3/cmd, que lateralice o baje hasta entonces pues ya se verá, de momento esto es zona de reacción.
Con esto sobre la mesa, y resultados del Q2 en septiembre y que si no hay extraordinarios deberian ser muy correctos (malos si tenemos en cuenta la nueva capacidad).
Para mí lo más probable es que el precio no repunte hasta noviembre con Q3/cmd, que lateralice o baje hasta entonces pues ya se verá, de momento esto es zona de reacción.
2
Mensaje de: Registrado Hora: 04/07/2026 14:08:32
Yo venía a decir lo mismo que chumar, pero claro eso es a nivel general, en el caso de garoña el esq..........
Yo venía a decir lo mismo que chumar, pero claro eso es a nivel general, en el caso de garoña el esq..........
Si supieramos la fecha aproximada de puesta en funcionamiento de Garoña ayudaría mucho a saber la evolución del valor de Solaria porque se va a notar en los resultados
1

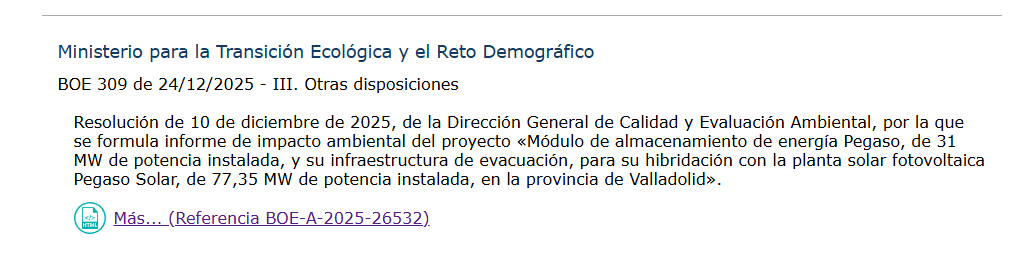

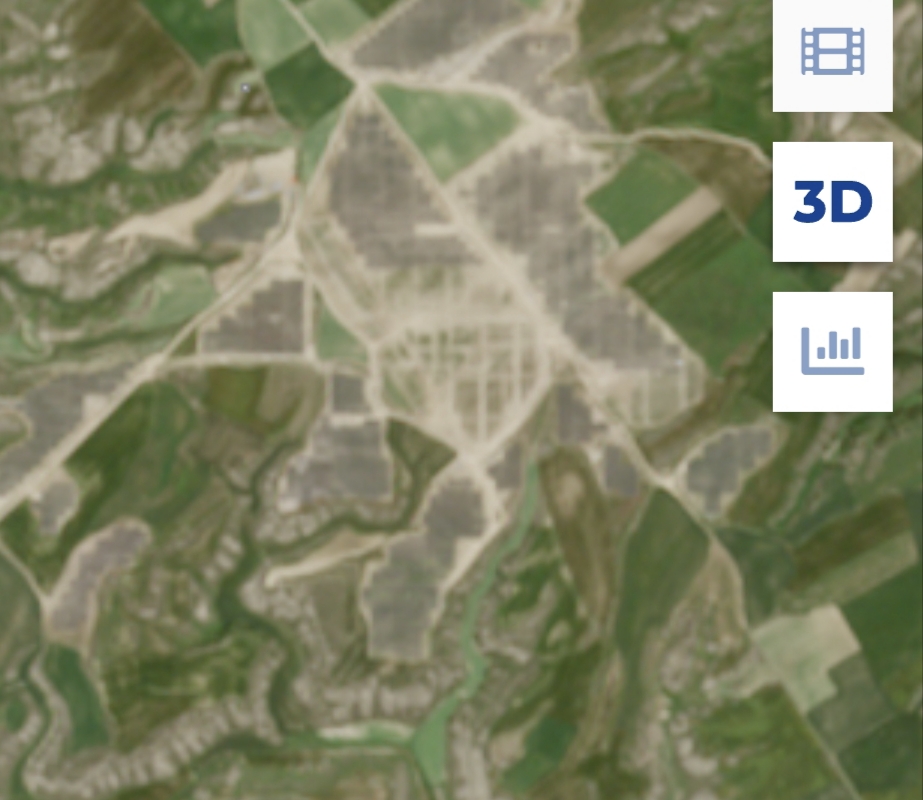

Yo venía a decir lo mismo que chumar, pero claro eso es a nivel general, en el caso de garoña el esquema sería el siguiente.. por tanto, la respuesta a es no, aunque estén terminadas no las puede energizar. La vid se terminó el febrero del 26, el problema es que con el cambio a híbridacion necesitas pruebas/permisos que antes no.

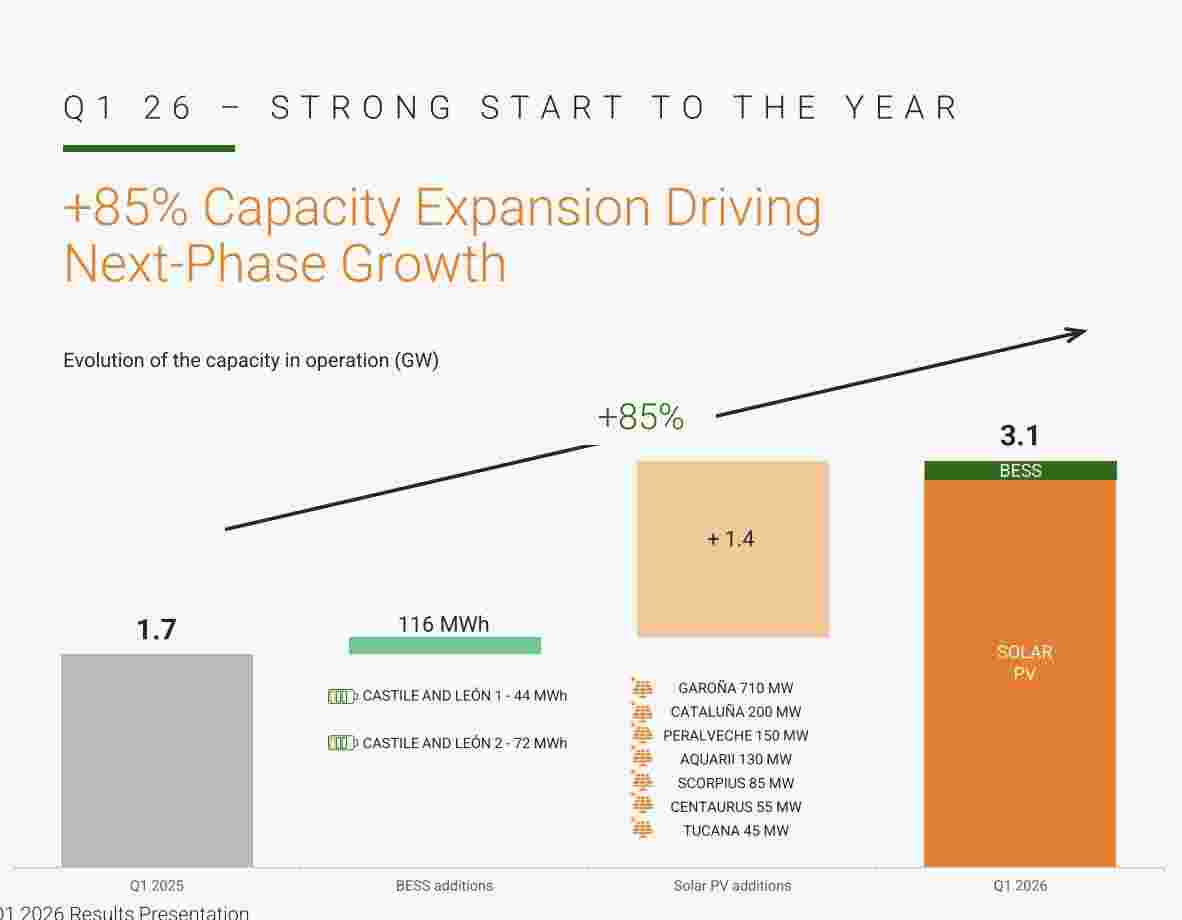

Donde me faltan datos/pueda haber error es la parte del recinto medida de garoña. De todas formas la imagen sirve para hacerse una idea general.
Lo bueno es que da tiempo a instalar las baterías o partes de ellas, el problema es que será un año tarde, sobre el último retraso.
Donde me faltan datos/pueda haber error es la parte del recinto medida de garoña. De todas formas la imagen sirve para hacerse una idea general.
Lo bueno es que da tiempo a instalar las baterías o partes de ellas, el problema es que será un año tarde, sobre el último retraso.
0
Mensaje de: Chumar Hora: 04/07/2026 13:48:05
Ventajas de la Puesta en Marcha ParcialFlujo de Caja Anticipado: Permite al promotor vender energía ..........
Ventajas de la Puesta en Marcha ParcialFlujo de Caja Anticipado: Permite al promotor vender energía ..........
Tampoco es necesario que estén instaladas todas las líneas de paneles solares para instalar y poner en marcha las baterías de almacenamiento: No, tampoco es necesario que todas las líneas de paneles estén instaladas para colocar y poner en funcionamiento un sistema de almacenamiento de energía con baterías (BESS). De hecho, las baterías pueden operar de forma totalmente independiente a la generación solar en fases tempranas.
1
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Ventajas de la Puesta en Marcha ParcialFlujo de Caja Anticipado: Permite al promotor vender energía y generar ingresos con los primeros megavatios (MW) terminados mientras se autofinancia el resto de la obra.Detección Temprana de Fallos: Probar los primeros bloques ayuda a identificar errores de configuración en inversores, seguidores o comunicaciones antes de replicar el proceso en toda la planta.Optimización de Recursos (EPC): El contratista optimiza los equipos de trabajo, movilizando al personal de pruebas eléctricas (commissioning) a las zonas terminadas mientras los equipos civiles terminan el resto del campo.6
6
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Hitos Administrativos: Si el proyecto está sujeto a plazos legales de inyección para no perder los derechos de acceso y conexión, conectar una parte de la potencia construida puede servir normativamente para salvar el hito de caducidad.
6
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Requisitos Legales y Regulatorios.
La viabilidad administrativa de una puesta en marcha parcial dependerá de la normativa del país (como la de Red Eléctrica en España) y de cómo se haya tramitado el proyecto:Autorización Administrativa de Explotación (AAE) Parcial: Se debe solicitar formalmente a la autoridad competente la aprobación para explotar comercialmente solo una potencia equivalente a los bloques terminados.Notificación de Puesta en Servicio para Pruebas (FON): El operador de red emite autorizaciones provisionales para testear bloques específicos de inversores antes de otorgar la notificación operacional definitiva (ION/GON) para toda la instalación.
La viabilidad administrativa de una puesta en marcha parcial dependerá de la normativa del país (como la de Red Eléctrica en España) y de cómo se haya tramitado el proyecto:Autorización Administrativa de Explotación (AAE) Parcial: Se debe solicitar formalmente a la autoridad competente la aprobación para explotar comercialmente solo una potencia equivalente a los bloques terminados.Notificación de Puesta en Servicio para Pruebas (FON): El operador de red emite autorizaciones provisionales para testear bloques específicos de inversores antes de otorgar la notificación operacional definitiva (ION/GON) para toda la instalación.
6
Mensaje de: Waskaman Hora: 04/07/2026 8:52:47
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Desconozco si para funcionar requiere que estén todas listas o las que se han ido completando ya est..........
Sistemas de Control y Comunicaciones: El sistema SCADA y el PPC (Power Plant Controller) deben estar operativos para regular la potencia de los inversores activos y cumplir las órdenes de la red en tiempo real.
6
